sexta-feira, 30 de setembro de 2011

Ponte de Pedra na Zero Hora

         O Jornal Zero Hora, na página 39 da edição completa de hoje,  divulga com destaque uma reportagem sobre a 3ª etapa dos trabalhos de recuperação da Ponte de Pedra:

Clique sobre a reprodução abaixo, para visualizar em tela cheia. Clique em Voltar, na barra superior do seu navegador, para retornar a esta página:

     O Grupo de Recuperação da Ponte de Pedra agradece ao Sr. Altair Nobre e à Editoria de ZH pela divulgação deste trabalho coletivo.
    O apoio da imprensa tem um efeito multiplicador dentro da nossa comunidade e continua sendo um elo importante para informar o que está sendo executado.

quinta-feira, 29 de setembro de 2011

Visita Técnica - 28 de Setembro

          Ontem, mais uma vez, integrantes do Grupo de Recuperação da Ponte de Pedra visitaram o local das obras para conferir os avanços efetuados pela equipe de trabalho:

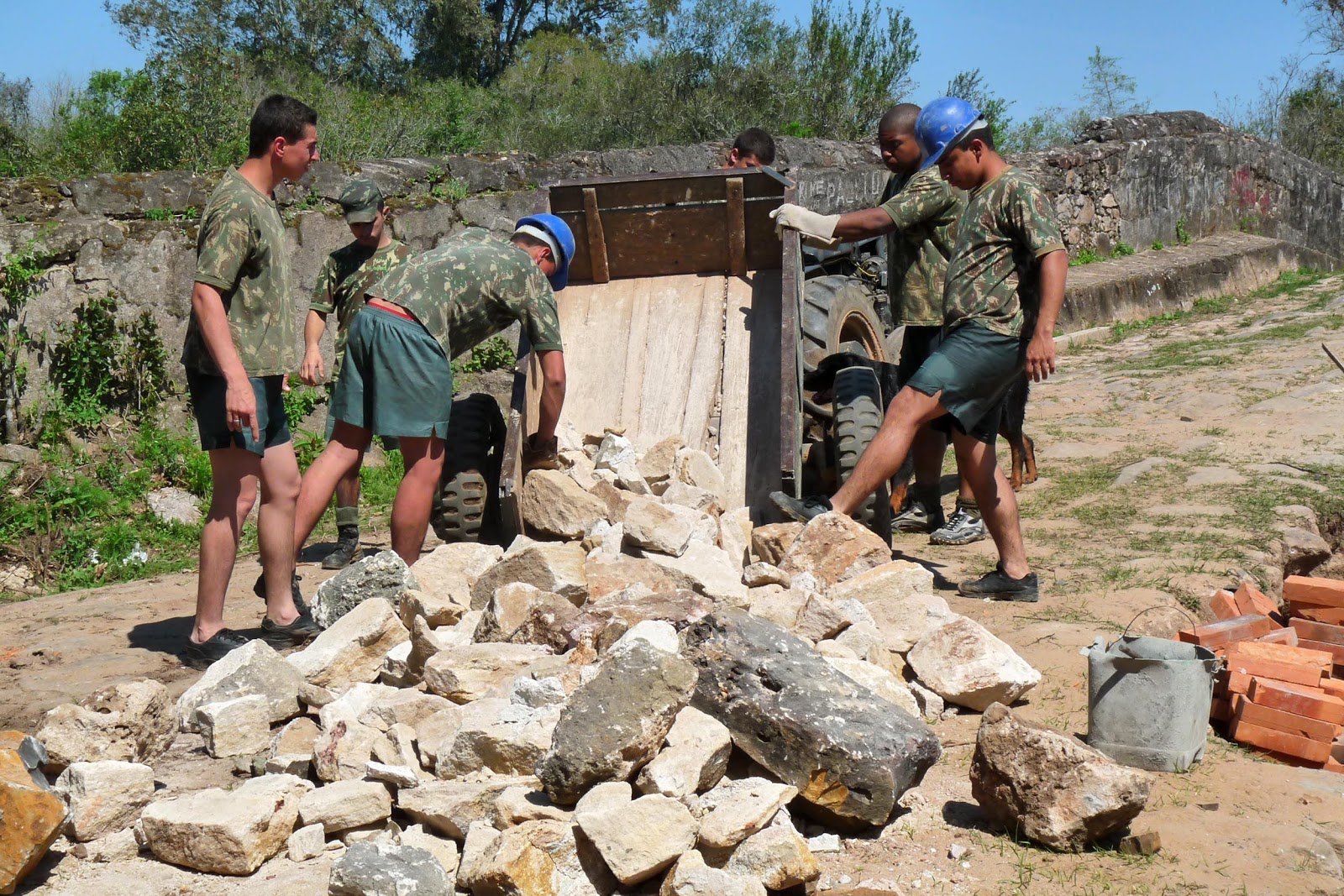

     A Prefeitura Municipal entregou as cargas de pedras solicitadas para a conclusão do muro lateral que está sendo reconstruído:

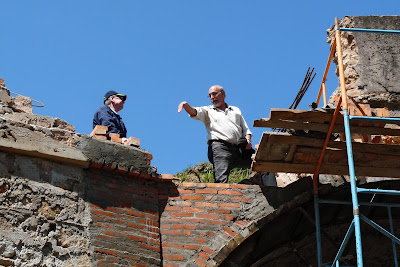

    Os arquitetos e o engenheiro do Grupo estudam, juntamente com o Sargento Rauber, as soluções de reforço estrutural para o arco:

     A complexidade da reconstrução que está sendo executada exige um olhar técnico de todos os ângulos, buscando alternativas:

     A união das duas estruturas é uma tarefa difícil que é finalizada com competência e também com criatividade:

     A ausência de chuvas, o calor e o nível baixo do Rio Botucaraí, nos últimos dias, propiciaram um avanço significativo no cronograma das obras:

      A união inédita da Comunidade Cachoeirense com o Exército Brasileiro, os Poderes Executivo e Legislativo faz História ao provar que é possível resgatar ícones da nossa identidade cultural, que estavam condenados à destruição e ao esquecimento, com um custo reduzidíssimo aliado a um orçamento realista:


           Muito em breve, com satisfação, reabriremos o trânsito a este monumento histórico recuperado. Todos os campistas, banhistas e turistas que vierem conferir este imenso trabalho, efetuado com dedicação e suor, poderão testemunhar que Cachoeira do Sul tem respeito à sua Cultura e à sua História e que, unida, pode vencer
qualquer adversidade.


segunda-feira, 26 de setembro de 2011

Visita Técnica - Início da semana


    Hoje à tarde integrantes do Grupo de Recuperação da Ponte de Pedra estiveram em visita técnica às obras da Ponte de Pedra:


     Esta fase da obra, a execução de parte do arco que caiu junto com a parede no rio, exige uma técnica apurada para garantir a integração da parte nova que está sendo feita com a parte antiga do monumento.



     O colega Danilo Cunha, integrante do grupo, colabora com sua experiência de muitos anos como engenheiro civil, para que a solução adotada seja a mais adequada.



    Agora que o rio baixou, é possível vistoriar os reforços da fundação e a recuperação de uma parede à jusante da ponte. E o resultado é o melhor possível. Nota-se a solidez que apresentam os segmentos da ponte onde houve uma intervenção para estabilizá-la.
         No verão, quando o rio praticamente seca, vai ser possível vistoriar e recuperar também os outros dois pilares e a outra cabeceira nos  pontos em que as pedras apresentam-se instáveis e soltas.

sexta-feira, 23 de setembro de 2011

Visita à obra



      Na manhã de hoje, a pedido do Sgtº Rauber, integrantes do Grupo de Recuperação da Ponte de Pedra visitaram o local da obra de reconstrução do arco:



     Foi examinado o assentamento dos tijolos na junção do começo do arco, com o muro já recuperado:





     Com a alvenaria nivelada e no prumo, o arco começa a mostrar novamente a sua forma original:



      As dificuldades técnicas são vencidas com habilidade e criatividade:





      Os mínimos detalhes são analisados antes de cada decisão

      As retas e as curvas se unem:







      Uma arquitetura singular renasce sobre o Rio Botucaraí:






      A equipe do 3º BECmb não para, pois o rio não pode subir enquanto o arco estiver em obras:




             É urgente a finalização desta etapa, pois uma nova enchente antes do final de setembro teria efeitos desastrosos na forma metálica e nos materiais recentemente assentados.


Reportagem da RBS



           Hoje, durante o programa Jornal do Almoço, na RBS TV dos Vales irá ao ar uma reportagem sobre a recuperação da Ponte de Pedra gravada em 15 de setembro:

           A inserção registra entrevistas com o Coordenador do Grupo de Recuperação, o Arquiteto Osni Schroeder:



          Também fala sobre o trabalho de Voluntária na Proteção ao Patrimônio Histórico, a Arquiteta Elizabeth Thomsen:




          E o militar encarregado da execução da obra, o Sargento Vanderlei Rauber:







         Esta reportagem já havia sido veiculada na data de ontem, durante o espaço da novela Fina Estampa, da Rede Globo de Televisão.



sexta-feira, 16 de setembro de 2011

A forma está colocada!


       Hoje pela manhã o Sgtº Rauber informou por telefone, direto da Ponte de Pedra, que a forma metálica que servirá de molde e suporte provisório para recuperar o arco danificado já se encontra fixada sob a estrutura.



      Felizmente o difícil trabalho de deslocamento e colocação da peça transcorreu como o planejado. Graças ao gabarito, o encaixe ficou perfeito e a fixação segura.

     O corte e a soldagem foram efetuados pela Metalúrgica ANGEOFABRI (Cachoeira do Sul) de Antonio Souza:



           Também foram retirados os moldes de madeira da primeira parte do muro superior, deixando à mostra os filetes decorativos (ainda sem o acabamento final):

           Assim que chegarem os tijolos e a brita cedida pela Prefeitura Municipal, terá início a reconstrução do arco - possivelmente após o feriado da próxima terça-feira, já que existe a previsão de chuva a partir deste sábado.

quinta-feira, 15 de setembro de 2011

Vistoria e RBS

      Hoje à tarde, 15 de setembro, integrantes do Grupo de Recuperação da Ponte de Pedra reuniram-se no local das obras para examinar o andamento dos trabalhos:



       Foi mais uma vez constatada a ótima qualidade do trabalho desenvolvido, assim como a finalização da forma metálica para o arco.

      A vistoria foi documentada pelo repórter Felipe, da RBS TV dos Vales, para uma inserção na Rede Globo na próxima semana.

           O Engenheiro Danilo Cunha trocou idéias com o responsável pela obra, Sargento Rauber, sobre a viga de reforço e a drenagem da pista da ponte:

          O ponto de união merece um estudo criterioso. As soluções encontradas pela equipe de trabalho resolverão os problemas que surgem:





Fotos - Sgtº Rauber

         O Sargento Vanderlei Rauber nos enviou alguns registros efetuados entre os dias 07 e 13 de Setembro:
          Clique sobre as fotos para visualizar em tela cheia. Depois clique em fechar  (x):

     Enquanto esperam a entrega da forma metálica para o arco, os soldados do 3º BECmb iniciam o plantio de mudas de pitangueiras e de outras árvores nativas, às margens do Rio Botucaraí:




     O aterro vai sendo preenchido, enquanto uma malha ferro é montada como reforço estrutural para a parte superior do muro de contenção:



         As barreiras de sacos com areia, destruídas pela última enchente, são refeitas para garantir a montagem do andaime em terreno seco:



      No dia 12 é testada a primeira parte da forma metálica, ainda desmontada, sendo constatada a necessidade de ajustes no formato do gabarito:



         Enquanto em outra frente de trabalho é montada uma forma de madeira que irá moldar o filete decorativo da moldura externa, conforme desenho original:






      Após um meticuloso trabalho artesanal a forma de madeira é encaixada no seu devido lugar, aguardando a construção do parapeito:



       O gabarito metálico, agora ajustado, é testado de novo e finalmente aprovado para ser soldado às outras partes do projeto que compõem a forma:


        A armação de ferro reforçado, que será utilizada na viga de união ao arco, recebe os ajustes finais antes de ser colocada no seu local definitivo:






            No dia 13 é a vez do caminhão da Prefeitura Municipal, carregado de pedras, atolar em um dos pontos críticos da Estrada de Acesso. Após muito trabalho de um trator, de uma retroescavadeira e de algum dano mecânico o trecho foi desimpedido e o caminhão do 3º BECmb pode seguir adiante, apesar do atraso:

terça-feira, 13 de setembro de 2011

Vamos Reconstruir o Arco!

               As obras de recuperação da Ponte de Pedra estão em ritmo acelerado. A estrutura está estabilizada e não corre mais riscos de desabar. O muro que tombou está quase pronto e agora vamos reconstruir o arco que foi danificado:

                 Você também pode ajudar a reescrever esta História.
         Seja mais um Amigo da Ponte de Pedra
                  Deposite algum valor em qualquer das contas abaixo:


             Se for transferência ou depósito no  Banco do Brasil,
          os dados são: Banco 001  Agência 042-6  Conta 28399-1

     Se for transferência ou depósito de outros Bancos, os dados são:
         Banco UNICRED:     conta  AMICUS - PONTE DE PEDRA
                   Banco 091  -  Agência  1830  Conta 28399-1


Você também pode doar material de construção,
cimento, ferro, madeira e areia:
Entregue direto na Ponte de Pedra para o Sgtº Rauber
informe sua colaboração e fone pelo nosso e-mail: pontedepedra2011@gmail.com


O Grupo no JP

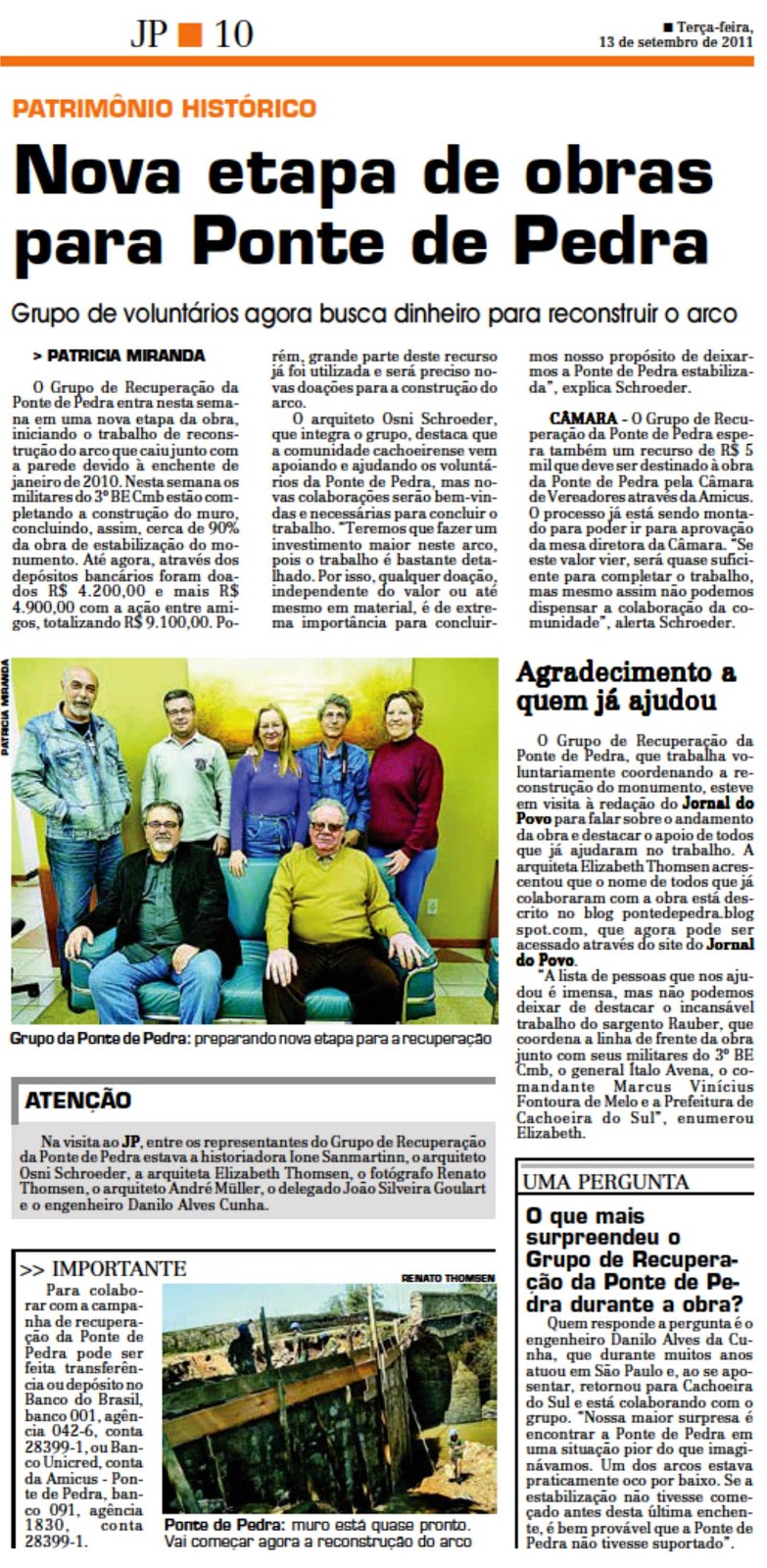

           O Jornal do Povo, em sua edição de hoje - reproduzida ao lado, noticia a visita que o Grupo de Recuperação da Ponte de Pedra fez ontem à sua redação para prestar informações sobre o andamento das obras no nosso monumento histórico.
           Foi divulgado o montante captado até o momento, assim como a promessa de um auxílio disponibilizado pela Câmara de Vereadores de Cachoeira do Sul.
           O Grupo agradeceu a todos que estão auxiliando e solicita que continuem colaborando na etapa da reconstrução do arco danificado, até a conclusão dos trabalhos.


          O Jornal do Povo também disponibilizou, em sua edição digital, um banner animado que é um atalho para o Blogspot do Grupo de Recuperação da Ponte de Pedra




       Agradecemos o inestimável apoio da imprensa, neste mutirão voluntário, para salvaguardar esta parte tão importante da nossa memória e também da nossa identidade cultural.




segunda-feira, 12 de setembro de 2011

Cumprimentos da Câmara

         O Presidente da Câmara Municipal de Vereadores de Cachoeira do Sul, Sr. José Vasconcelos de Almeida, enviou ao Coordenador e ao Grupo de Recuperação da Ponte de Pedra a Moção de Cumprimentos (reproduzida abaixo) pelo trabalho desenvolvido junto ao nosso Monumento Histórico:

                   O Grupo de Recuperação da Ponte de Pedra agradece o reconhecimento público e gostaria de compartilhar estes cumprimentos com o 3º Batalhão de Engenharia de Combate, a Prefeitura Municipal, as empresas e a comunidade cachoeirense, que de alguma forma contribuiram e que ainda continuam contribuindo para que a próxima etapa da recuperação seja concluída.
